4 Fase de Construção

A fase de Construção são realizadas as sprints em que as histórias de usuário são preparadas, construídas e testadas.( ver mais sobre Fase de 2 - Construção ).

Segue abaixo o que realizar na Fase de Construção :

4.1 Realizar a reunião de abertura (ou reunião de planejamento) da Sprint.

Participantes: Líder do Projeto, Dono da Arquitetura, Gerente Técnico da Contratada, Dono do Produto.

A reunião de planejamento da Sprint é composta de duas fases: planejamentos tático e operacional.

I. Planejamento Tático

Nesta fase, o Dono do Produto apresenta os objetivos da Sprint e as funcionalidades de maior prioridade para a equipe. A equipe faz perguntas durante a reunião de modo que seja capaz de quebrar as funcionalidades em tarefas, após a reunião, na fase chamada de Planejamento Operacional.

II. Planejamento Operacional

Nesta fase, a equipe se encontra separadamente para conversar sobre o que ela escutou, decidir com quanto ela pode se comprometer a fazer na Sprint e quebrar as funcionalidades em tarefas. Em alguns casos, haverá negociação com o Dono do Produto, mas será sempre responsabilidade da equipe determinar com quanto ela será capaz de se comprometer.

IMPORTANTE!!! Os itens de backlog priorizados devem estar preparados antes da reunião. Itens que chegam à reunião sem detalhes suficientes podem colocar toda a sprint em risco.%

O que é "preparado" ?

•É aquele item que foi trabalhado em sessões de Refinamento do Backlog
•Estimado
•Pequeno o suficiente (idealmente, estimativa não superior a 8 pontos de história)
•Com critérios de aceitação (apresentados como cenários) definidos

☐ Definir os itens de trabalho da sprint a partir da visão do Dono do Produto
☐ Para cada item do backlog da Sprint deve-se informar a descrição e a definição de pronto

IMPORTANTE!!!

Definição de pronto é o critério a ser usado pelo Dono do Produto e pela equipe para a aceitação do item como concluído no dia da entrega.%
Uma boa forma de encontrar a definição de pronto do item é pensar na resposta para a pergunta “como eu sei que isso está pronto?”.

Por exemplo, para a preparação de uma história de usuário, a definição de item pronto pode ser a aprovação da história pelo Dono do Produto (antes da reunião de encerramento da Sprint, claro).
Para um item de construção de história de cadastro de usuário, a definição de pronto pode ser o cadastramento de um usuário com sucesso, com a demonstração das regras definidas para a história, durante a reunião de entrega.


4.2 Refinamento do Backlog (Agendar no calendário dos participantes outras reuniões para o refinamento do backlog que será construído na próxima sprint)

A equipe (ou parte da equipe, incluindo o Dono do Produto) se reúne regularmente para:

• decompor épicos e features
• preparar histórias de usuário
• dividir histórias de usuário priorizadas para caber em uma sprint
• realizar a estimativa de histórias que ainda não a possuem
• revisar as estimativas de histórias em função de informações recém-descobertas
• remover histórias de usuários que não são mais relevantes
• criar novas histórias de usuários em resposta às necessidades recém-descobertas
• reavaliar a prioridade relativa de histórias


4.2 A Contratada deve durante a realização da sprint:

• Construir as histórias;
• Quando necessário, entrar em contato com o Líder do Projeto ou Dono do Produto para tirar dúvidas.

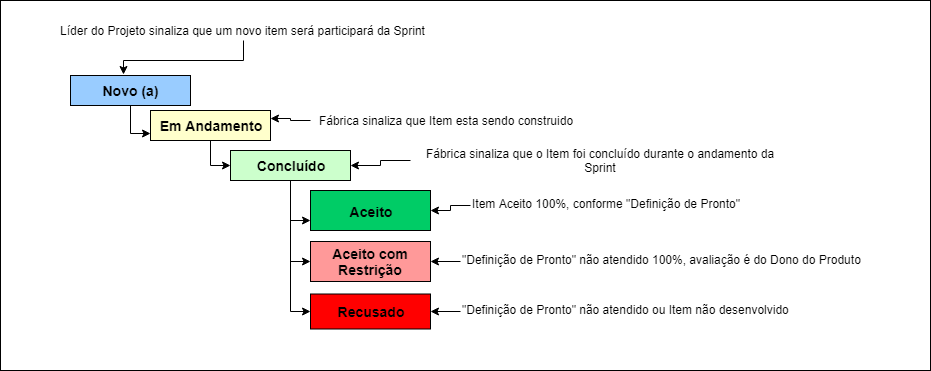

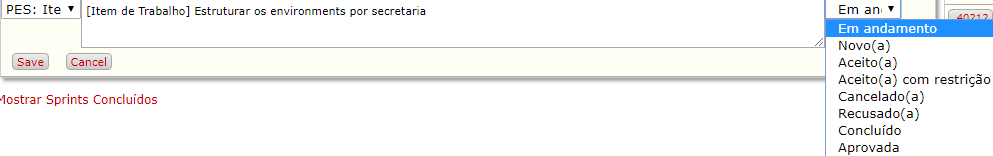

• Para cada item do backlog da sprint deve-se identificar o "Status", conforme imagem abaixo:

A ordem do fluxo de Status e o significado é :


4.3 São identificados requisitos para outras áreas: infraestrutura, por e


4.4 Líder do Projeto deve acompanhar o trabalho da Contratada, solicitando reportes diários ou semanais do andamento da Sprint, tendo a responsabilidade :

• identificar impedimentos e atuar para saná-los
• verificar como as histórias de usuários estão sendo escritas pela Contratada
• verificar se a sprint será finalizada dentro do tempo previsto
• identificar riscos como mudança de equipe da Contratada, indisponibilidade do ambiente de desenvolvimento (DTH) onde as entregas deverão ser feitas obrigatoriamente, e etc.


4.5 Realizar a reunião de entrega (ou reunião de encerramento) da Sprint de Construção.

Participantes: Líder do Projeto, Dono da Arquitetura, Gerente Técnico da Contratada, Dono do Produto.

O encerramento da sprint é realizado também em duas fases: a revisão e a retrospectiva.

I. Revisão da Sprint

Ao final de cada Sprint é realizada a reunião de Revisão da Sprint, em que a equipe mostra o que foi alcançado durante a Sprint, no formato de uma demonstração das novas funcionalidades, e uma breve apresentação das ocorrências importantes da Sprint.
Durante a Revisão, o projeto é avaliado em relação aos objetivos da Sprint, determinados durante a reunião de Planejamento da Sprint.

IMPORTANTE!!! Os itens desenvolvidos precisam ser demonstrados no ambiente do Ministério, e não no ambiente da Fábrica.

II. Retrospectiva da Sprint

A reunião de Retrospectiva da Sprint ocorre ao final de uma Sprint e serve para identificar o que funcionou bem, o que pode ser melhorado e que ações serão tomadas para melhorar.

☐ A Contratada apresenta os itens do backlog da Sprint que foram realizados
8.2.4.1.12 Deverão constar na entrega de cada sprint, além dos artefatos de documentação e outros previstos para a sprint, o código-fonte produzido, os testes unitários, de integração e de interface automatizados e suas evidências.
☐ O Dono do Produto deve aceitar os produtos do backlog da Sprint que foram entregues conforme descrição e definição de pronto do item estabelecidos na reunião de abertura
☐ Os itens do backlog da sprint não entregues, não aceitos ou aceitos parcialmente devem ter esse estado registrado no seu atributo Situação.
8.2.4.1.11 Os produtos entregues ao final da Sprint serão validados, na reunião de Revisão da Sprint, conforme a definição de pronto e a descrição dos itens definidas na Reunião de Planejamento da sprint.
☐ São criados novos itens de backlog do produto para os não entregues, não aceitos ou aceitos parcialmente em uma sprint com estimativa de pontos de história que reflita o esforço para executá-los.
☐ Finalizar o preenchimento do "Termo de Aceitação da Sprint" no SEI e solicitar assinaturas.


4.6 Caso no final da última Sprint de Construção ainda restem itens a serem construídos, o líder deverá avaliar :

"A não construção desses itens compromete o MVP (mínimo produto viável) da release ?"

Sim:
☐ Criar uma NOVA SPRINT DE CONSTRUÇÃO com os itens faltantes;
☐ Replanejar a Sprint de Transição (nova data);

IMPORTANTE!!! Não haverá remuneração para as sprints adicionais fora do planejamento.

Não:

☐ Os itens devem ir para o Backlog do Produto e deverão ser re-priorizados em uma nova Ordem de Serviço via novo Diagnóstico.


4.7 Sempre que necessário realizar registros no Histórico da OS de fatos importantes que ocorreram durante a execução da sprint.
